Sähköasema ja voimajohdot - uuden oppimisympäristön tilannekatsaus

Uutiset
TAKKin sähkökentälle rakennettavan oppimisympäristön tilannekatsaus elokuussa 2019.

Sähköverkkoalan koulutus käyttöön rakennetaan monipuolinen, turvallinen ja laadukas oppimisympäristö.

Oppimisympäristöön tulee 110 kV suurjännitekytkinlaitos voimajohtoineen. Uusi oppimisympäristö tukee täysin jo aiemmin rakennettua TAKKin sähkökenttää, jossa on 20kV, 1kV ja 0,4kV sähköjakeluverkot.

Sähkökentän vaiheet syksyllä 2019

Elokuun alkupuolella kentälle tuotiin 3 kpl 110 kV porttaalipylväitä Fingridin sähköasemalta Huutokoskelta. Lähes 20-metriset pylväät tuotiin kolmella lavettiautolla ja lastin purkamiseen tarvittiin kaksi Hiab-nostoautoa. Suunnitelmissa on nostaa pylväät perustuksilleen vielä tämän vuoden syyskuun aikana. Tällä hetkellä sähkökentän peltihallista löytyvät 110 kV kiertoerotin, tartuntaerotin ja katkaisija.

Lähiviikkoina paikalle tuodaan Fingridin Tihisenniemen sähköasemalta vapautuvat 110 kV erottimet ja mittamuuntajat. Laitteet sijoitetaan uusien sinkittyjen teräsrakenteiden päälle, jotka odottavat jo sähkökentällä. Laitteiden perustukset, maadoitukset ja varaputkitukset ovat valmiina.

TAKK sähköala kiittää tähän mennessä saamastaan tuesta mukana olevia yrityksiä (…ja vielä ehtii mukaan!): Fingrid Oyj, Caruna Oy, Empower Oy, Omexom Oy, Pipelife Oy, Aurajoki Oy, Rudus Oy, ABB Oy, Kuljetus Welin Oy, Tamara Oy ja Mitta-Ville Oy sekä TAKKin opiskelijoita kuljetus-, kone- ja metallitekniikka-, rakentaminen- ja sähköaloilta.

Lue lisää ja seuraa:

Sähköasema ja voimajohdot – oppimisympäristön paikka alkukesästä

Sähköasema ja voimajohdot – oppimisympäristön perustuksille alettiin kaivamaan monttua alkukesästä.

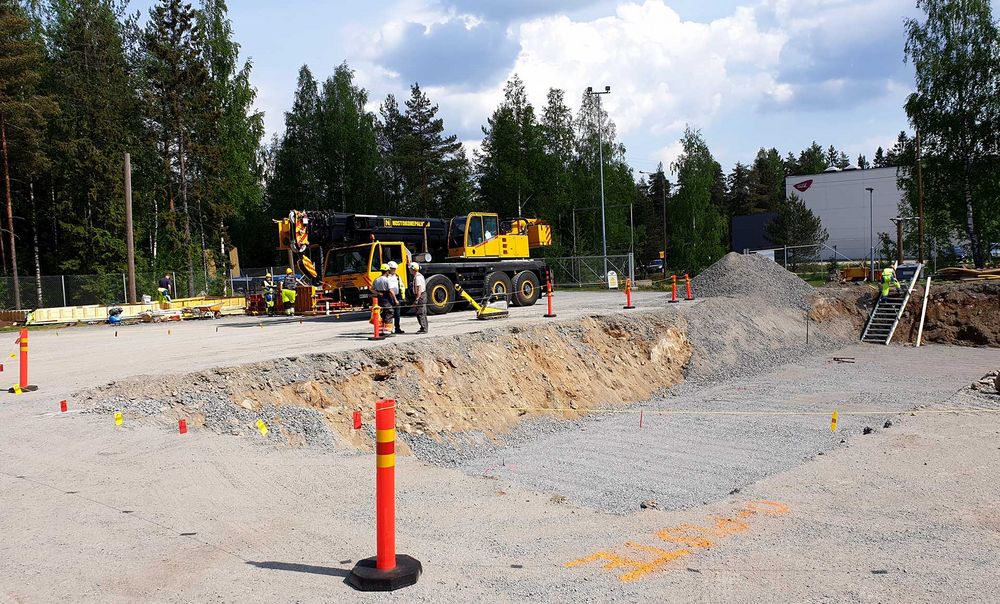

Kuoppa perustuksia varten.

Kuoppa perustuksia varten.

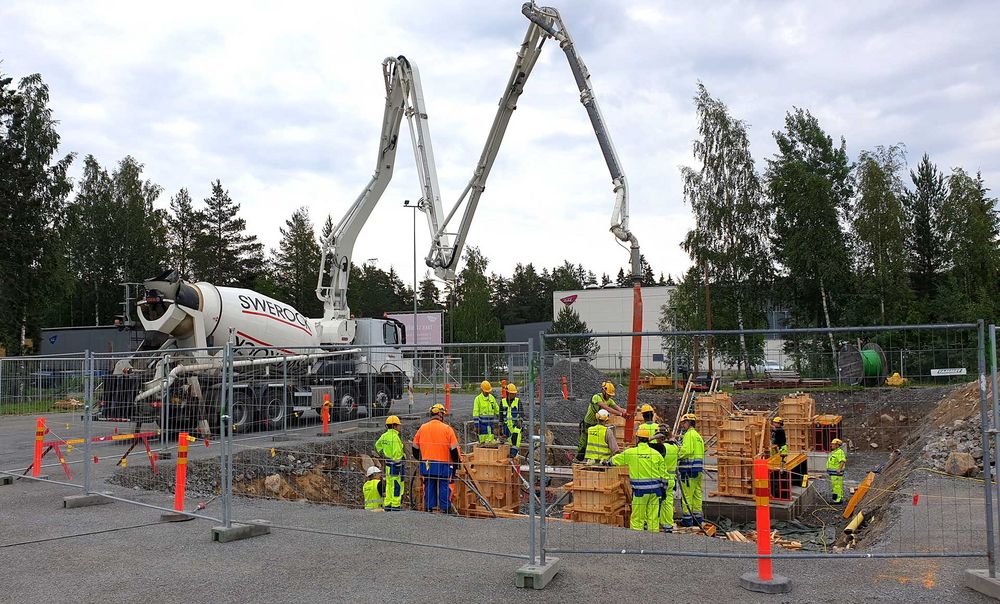

Perustusten valu

Perustusten valu toukokuussa 2019.

Perustukset valettu

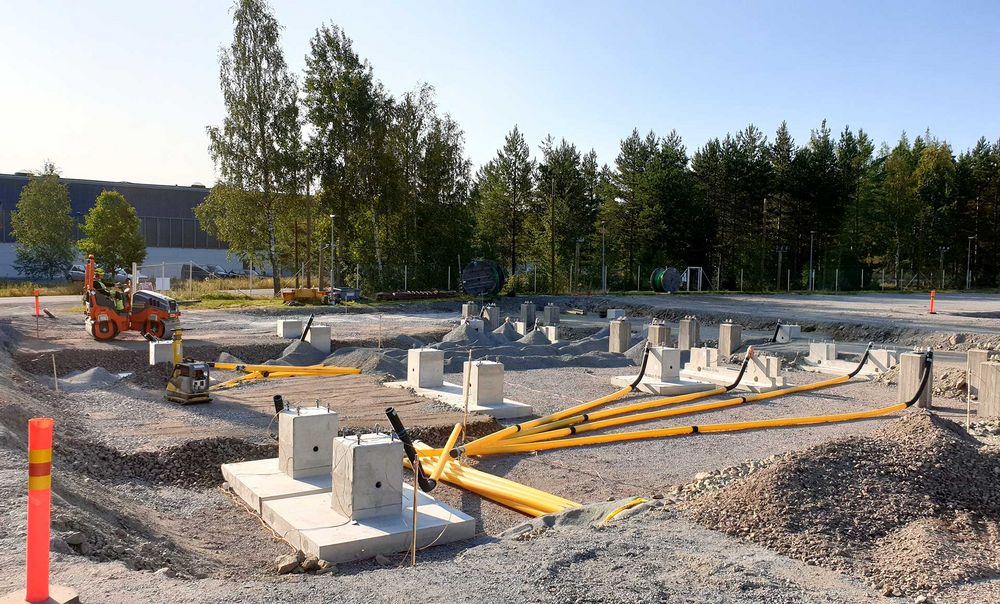

Perustukset, putket ja maadoitukset paikoilleen asennettuina.

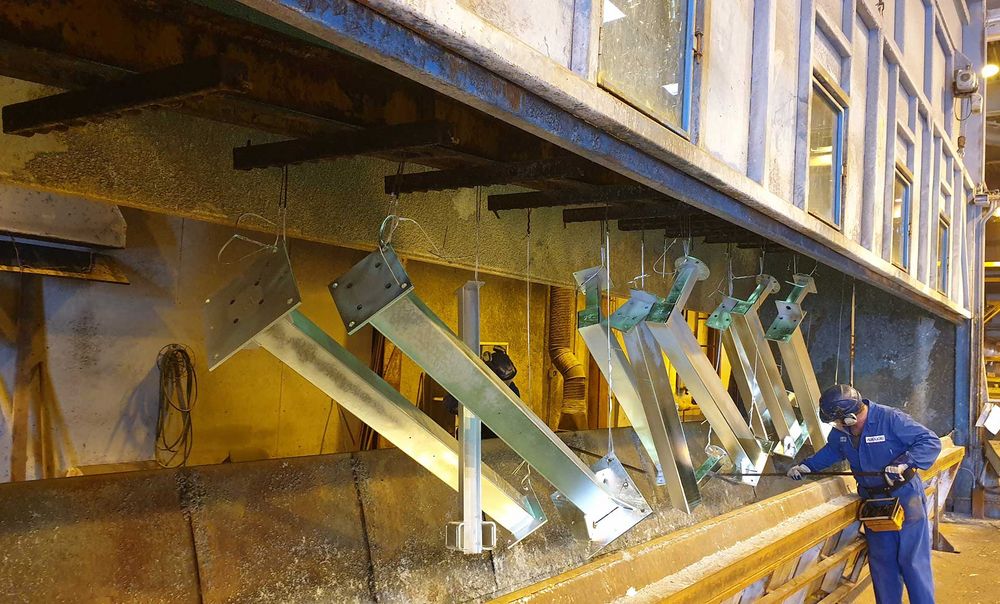

Teräsrakenteita sinkitään

Aurajoen tehtaalla sinkitään teräsrakenteita, joiden päälle 110 kV virtamuuntajat asennetaan.

Teräsrakenteet kentällä.

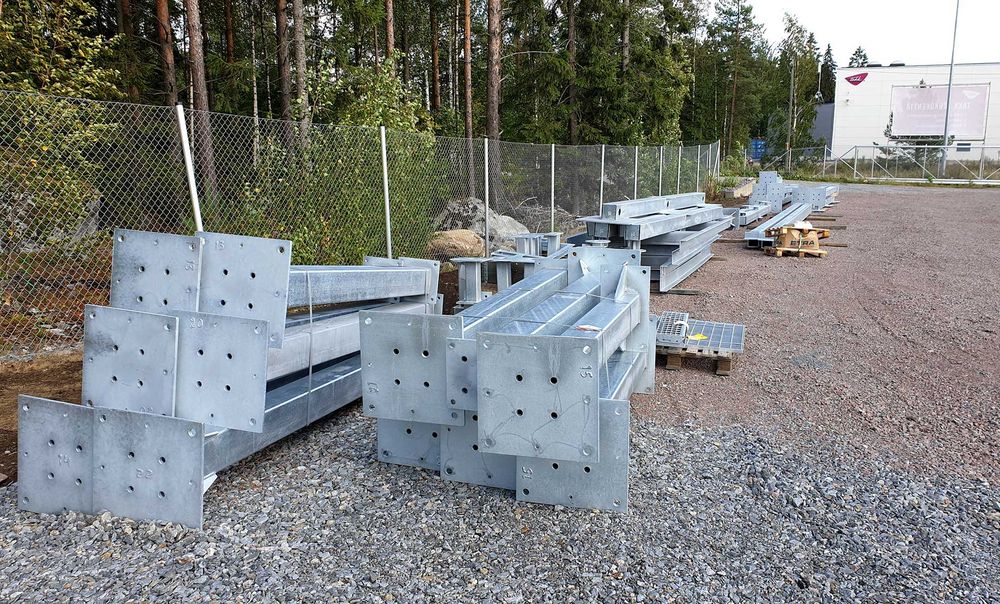

Teräsrakenteet odottavat sähkökentällä.

Porttaalipylväät

Porttaalipylväät saapuvat sähkökentälle Fingridin sähköasemalta elokuun alussa.

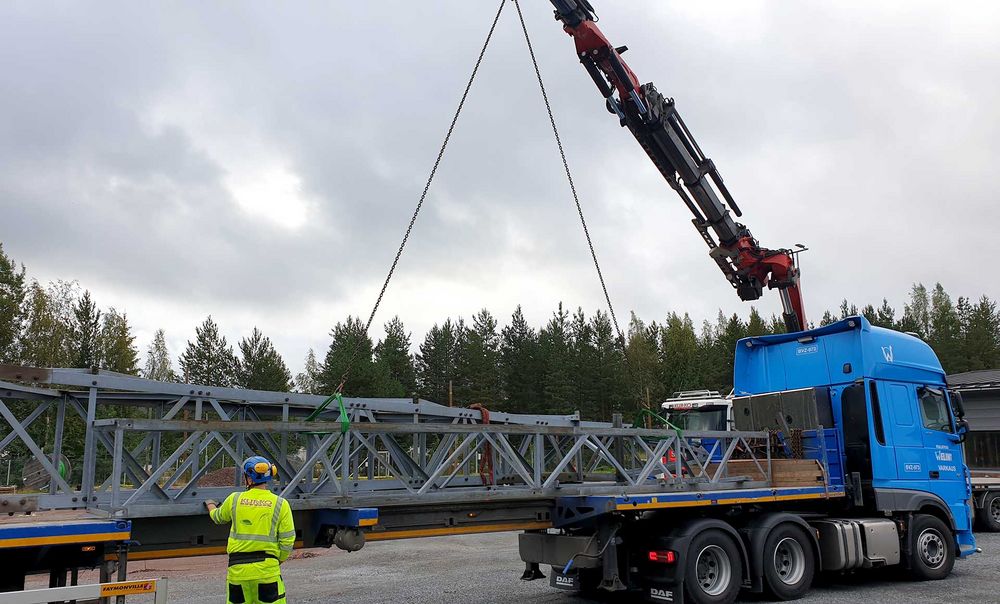

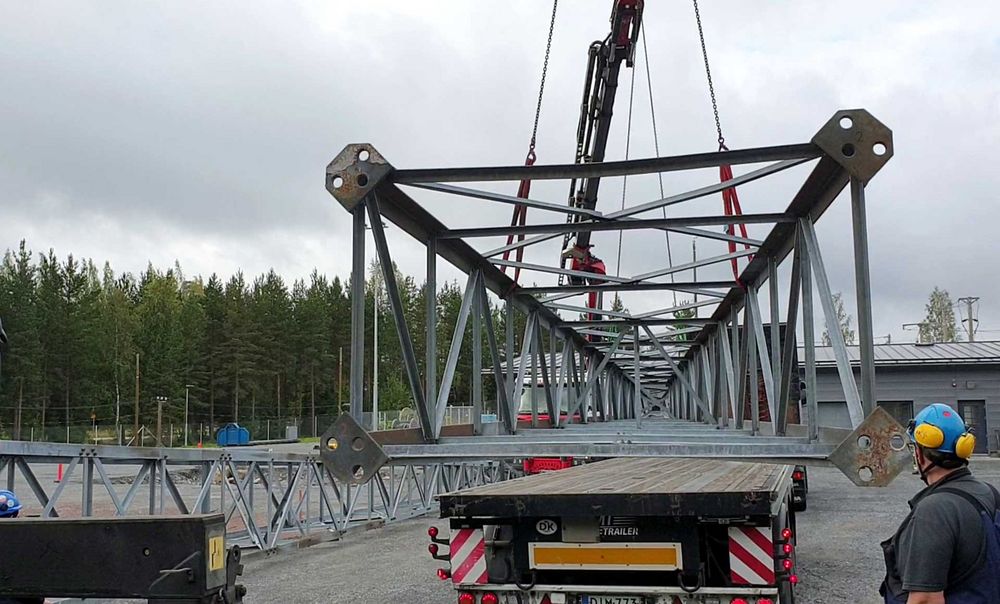

Lähes 20-metriset pylväät tuotiin kolmella lavettiautolla.

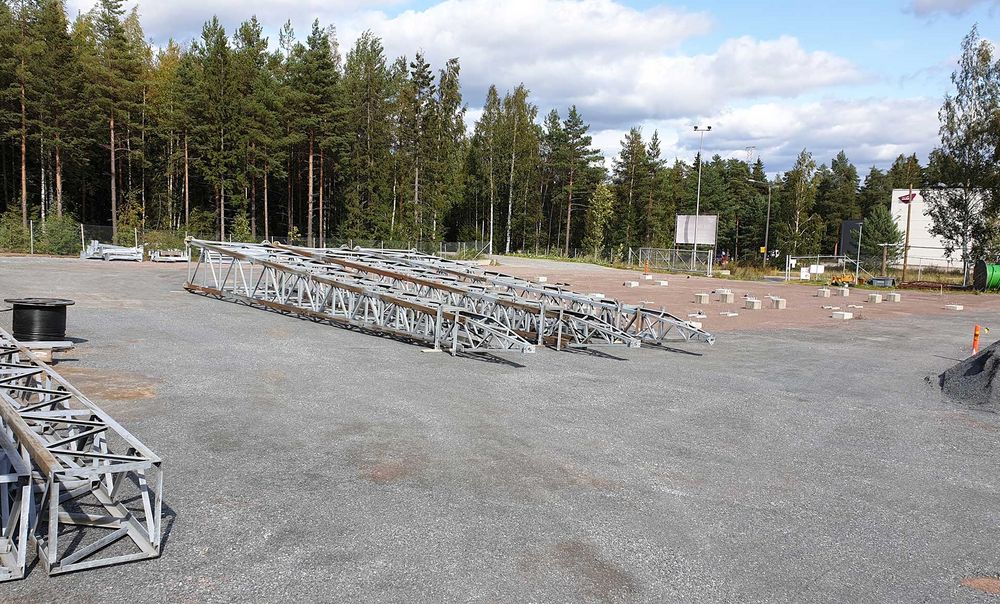

Pylväät ja perustukset.

Pylväät odottavat pystyttämistä. Valmiit perustukset näkyvät taustalla.
